金礦自開采以來,溜煤眼施工一直使用手工反井法打溜煤眼。施工速度慢,經常出現工傷。為此,在90年代,采用LM-120型反井鑽機打溜煤眼,施工速度由原來的0.8m/d提高到4.5m/d,是原來日進度的5倍多;用工由原來每天10人減少到每天4人,工效提高。自從使用了反井鑽機,減少了工序和工人的勞動強度,改善了工作環境,為回采工作麵
金礦自開采以來,溜煤眼施工一直使用手工反井法打溜煤眼。施工速度慢,經常出現工傷。為此,在90年代,采用LM-120型反井鑽機打溜煤眼,施工速度由原來的0.8m/d提高到4.5m/d,是原來日進度的5倍多;用工由原來每天10人減少到每天4人,工效提高。自從使用了反井鑽機,減少了工序和工人的勞動強度,改善了工作環境,為回采工作麵出煤創造了有利的條件。

1地質概況
施工的溜煤眼均穿越9#,10",11#,12-",14'層,各層之間還夾著少量的中砂岩、粗砂岩和炭質頁岩。10*,11*,12-1*層煤賦存較穩定,結構完整,致密堅硬(硬度係數∫=3~4.5),整體性強,煤的抗壓強度在0.35MPa左右
3 施工步驟
3.1鑽場的施工
鑽場要符合穩裝後的鑽機要求。鑽場高度達到3.5m,鑽場頂、幫都要有可靠的支護,無空頂、無片幫。鑽機基礎穩固,軌道鋪設水平,尾部固定並能承受40kN以上拉力。
3.2溜煤眼施工

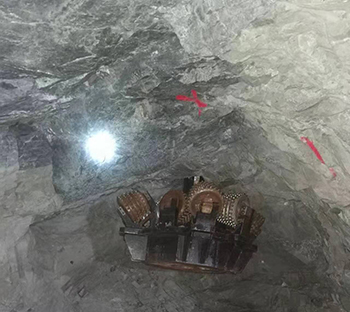

3.2.1溜煤眼導孔的鑽進(導孔ф244mm)導孔鑽進時,必須使用穩定鑽杆,開孔3~5m內,必須使用扶正器。若井深超過40m,開孔時必須使用開孔鑽杆。
鑽井過程中,若發現卡鑽現象,應邊旋轉邊把鑽具提升一定高度,再慢慢往下掃孔,往複幾次。
在下列情況下,必須采用低鑽壓:
(1)開孔3~5m內;
(2)當距下部巷道鑽透差3m時;
(3)地層鬆軟或遇過渡地層時。
導孔鑽通後,須在鑽孔下部巷道維護工作麵,鑽孔中心1.5m範圍以外,凡缺少支護的地方要補齊。鑽孔中心1.5m範圍內,若有錨栓杆等金屬物體必須事先處理掉,不平或寬度不夠的地方要整
平,拓寬。拆卸導孔鑽頭,安裝擴孔鑽頭。
3.2.2 擴孔鑽井
擴孔時,鑽孔下部應安裝矸石裝運設備,若采用人工裝矸(包括清矸),施工人員必須在鑽機停止運轉情況下清矸(或裝矸),清矸(裝矸)結束後,立即通知上孔口司機開鑽。在擴孔開始1.5m內和擴孔結束差3m鑽透時,必須采用低鑽壓。
3.3溜煤眼刷大及上下收口首先要按照設計進行溜煤眼下口收口工作,再進行溜煤眼的刷大。
溜煤眼刷大,以溜煤眼中心線為中心,由上向下進行。采用打眼放炮方式一次成孔法施工。施工前,先在溜煤眼中心對應頂板上打8根樹脂錨杆,固定用於起吊吊籠的封閉式回繩輪。施工前 3m範圍內的刷大工作,必須采用人工佩帶保險帶7655型風鑽打眼,3*礦用硝銨炸藥與毫秒電雷管爆破。以後施工僅采用吊籠提升,風鑽打眼,
3礦用硝銨炸藥與毫秒電雷管爆破,刷大的矸石經1.2m的鑽孔溜至下巷溜煤嘴裝車。直徑刷大到設計要求3m為止。刷溜煤眼上部 3m時,炮眼間距0.5m,眼深1.2m,每眼裝藥2卷。放炮時,一次隻準拉6眼。嚴禁一次放炮,將上口眼壁岩石破壞。刷溜煤眼距上口3m以上時,打眼放炮根據炮眼布置圖和爆破說明書施工。
